【水电阶段(施工周期1-8天)】 水电阶段应该是装修最重要的一个环节,隐蔽工程是整个装修的核心,水和电就相当于人体的血液和血管一样,不管你是貌美如花,还是阳光帅气,都离不开它们的正常运行,其重要性不言而喻。

这个阶段的主要工作内容就水路和电路的改造。需要提供的主材:
1、风管机(日立大3P,后面再详细介绍选购以及安装过程)
2、蹲便器(恒洁蹲便+水箱+配件,620元,红星美凯龙)
3、强弱电箱(秋叶原弱电箱40*30,118元,力诚)
4、总球阀(抗菌WLF双活接球阀,78元,力诚)
5、前置净水器(森乐SF100前置净水器,熟人那里拿的,不具备参考性)

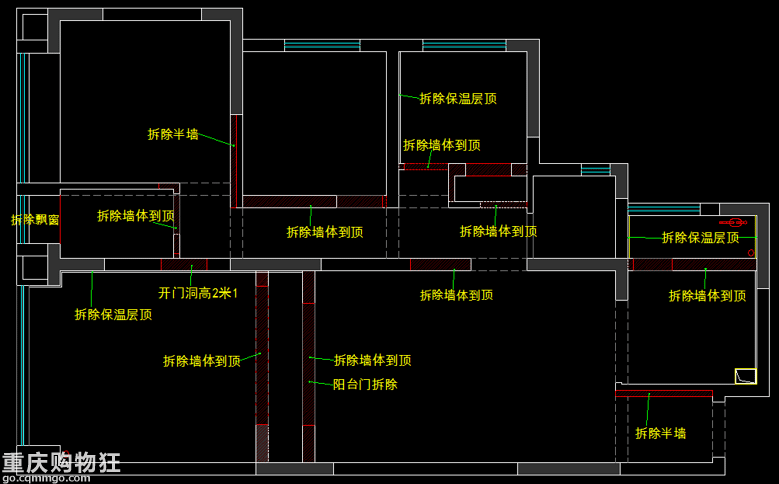

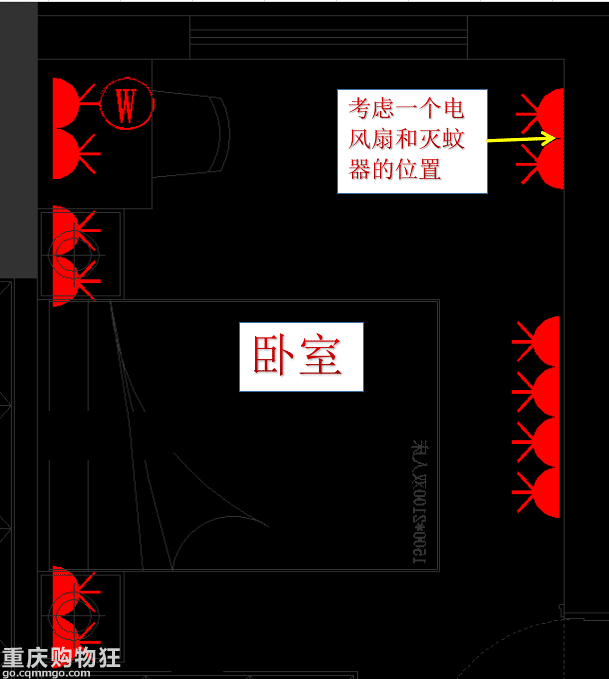

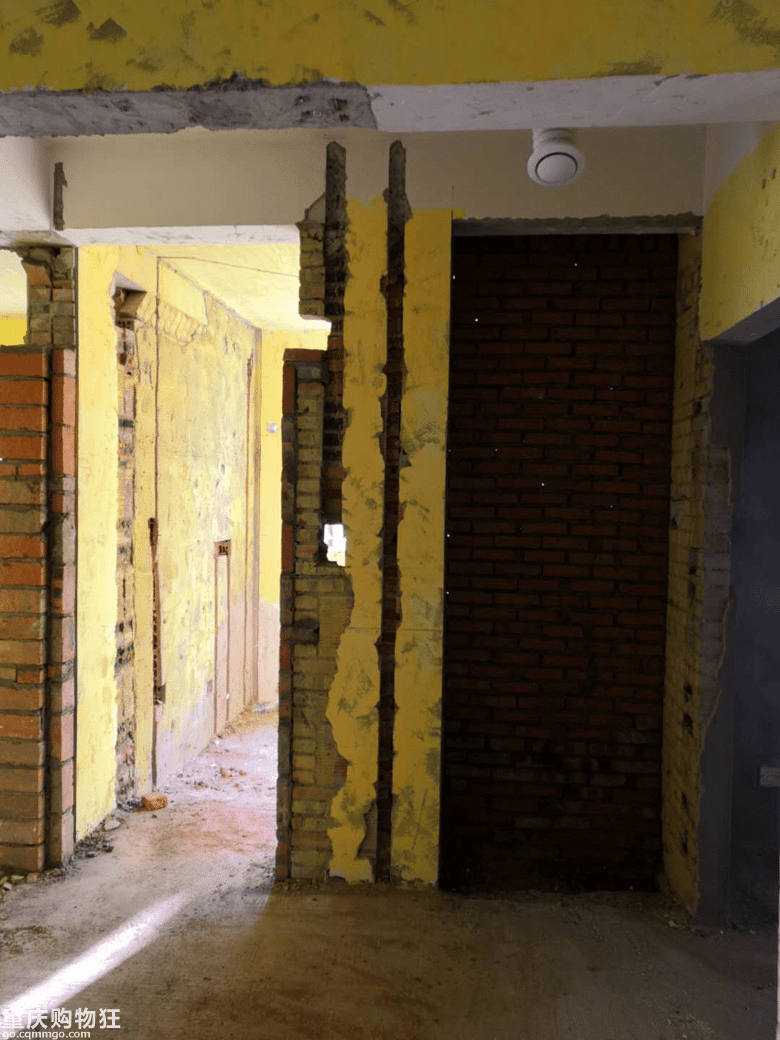

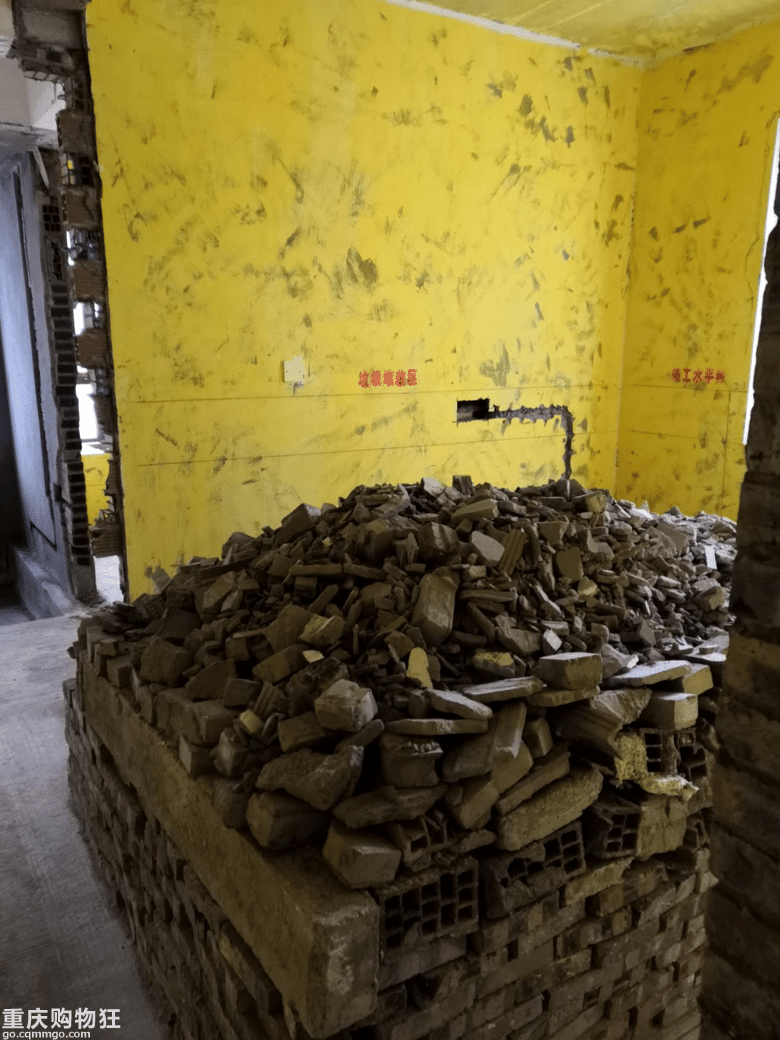

水电铺设的标准简单地总结来说就是的横平竖直、上电下水、走顶不走地、强弱电不同槽&交叉用锡纸、不可直弯。下面上几张屋头水电图,其实我们外行人对装修的布线或者布管看不出所以然来,只有祈祷后面的年生不要漏水漏电,赌个概率。其实每个公司都有自己施工标准,杀猪杀屁股,各有各的道。

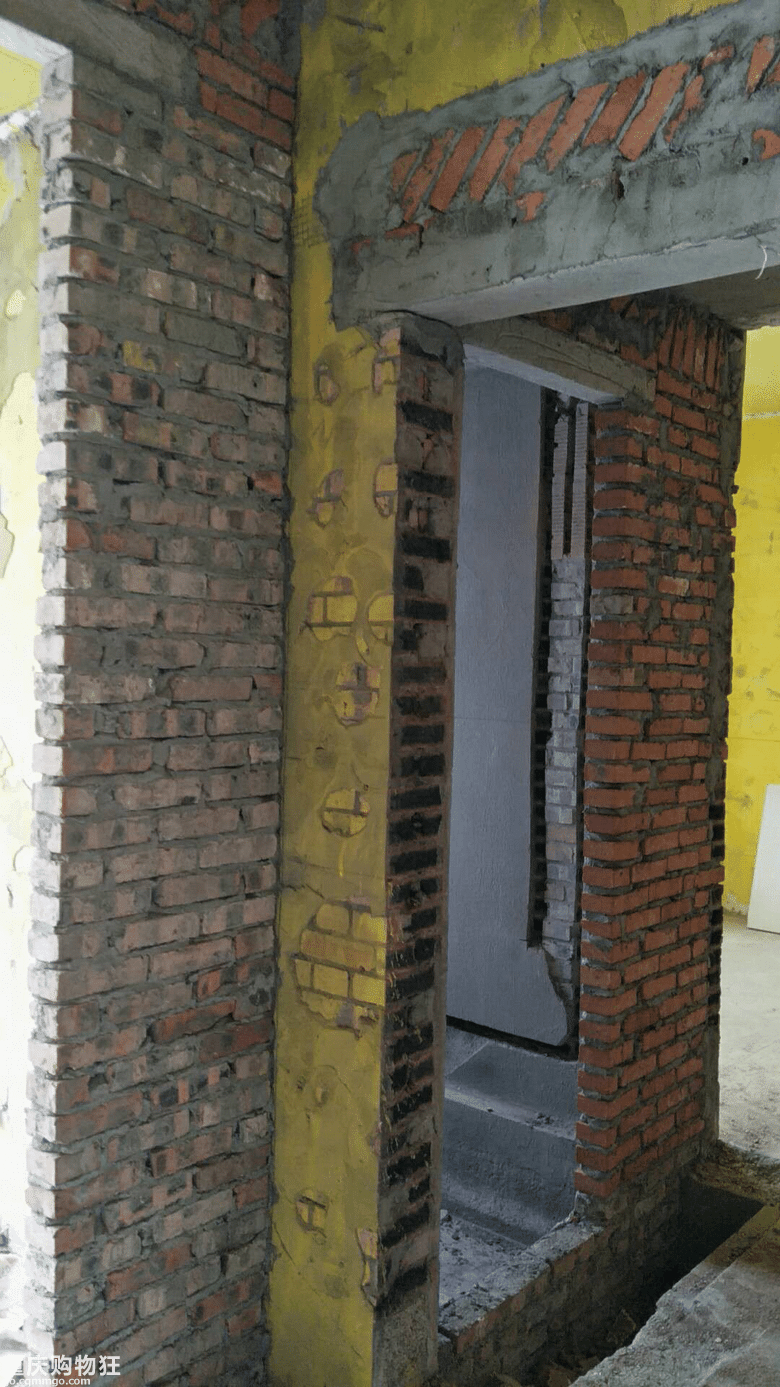

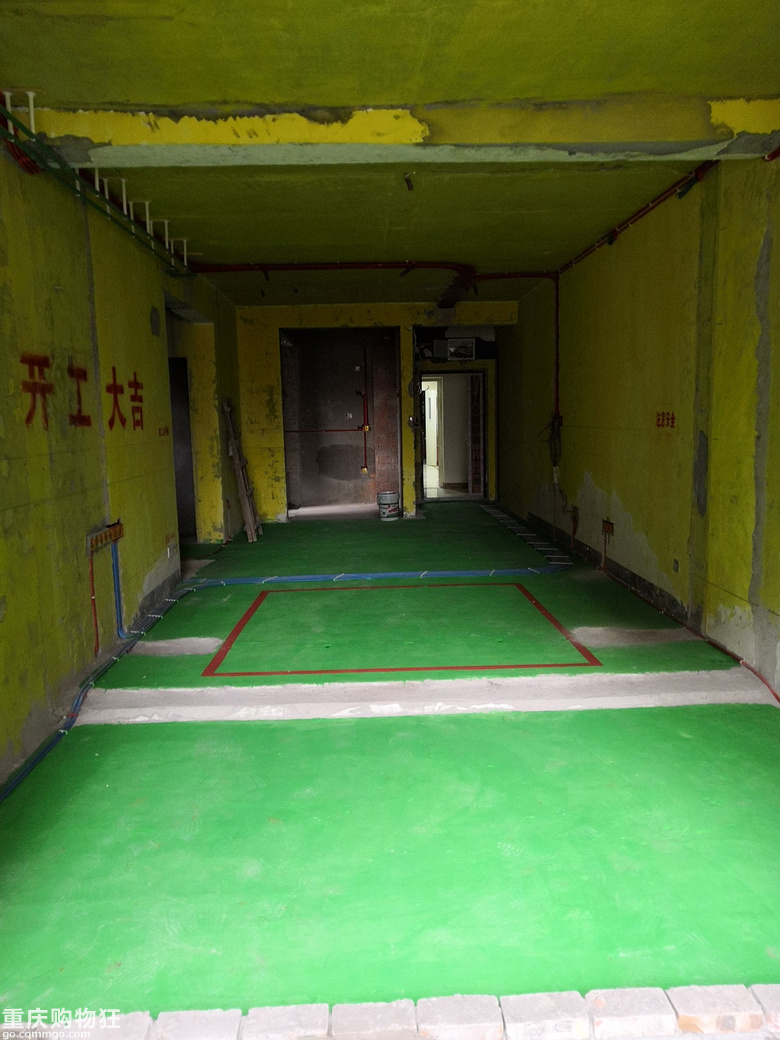

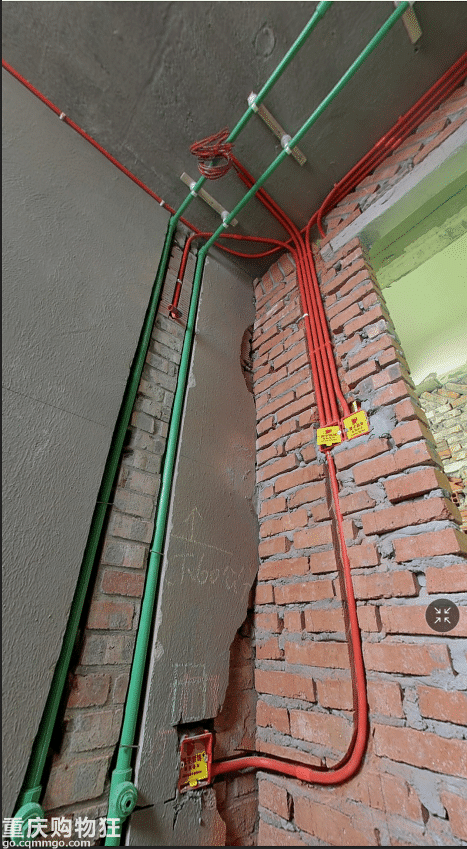

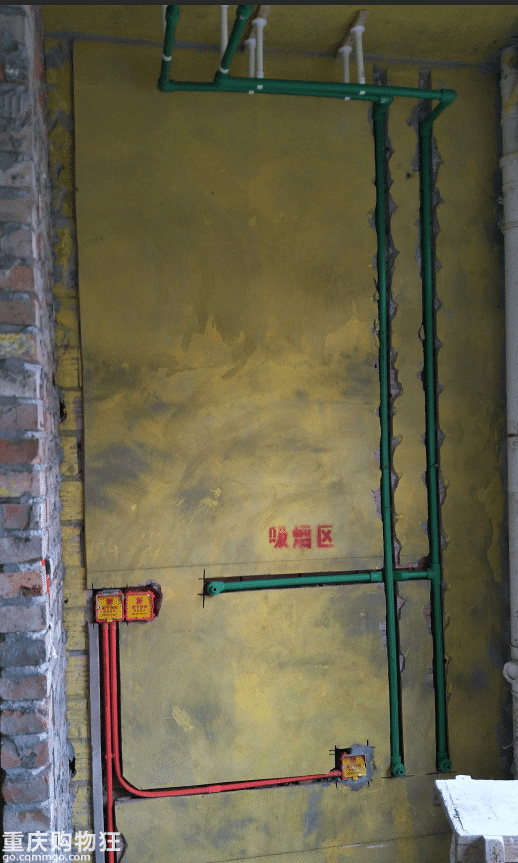

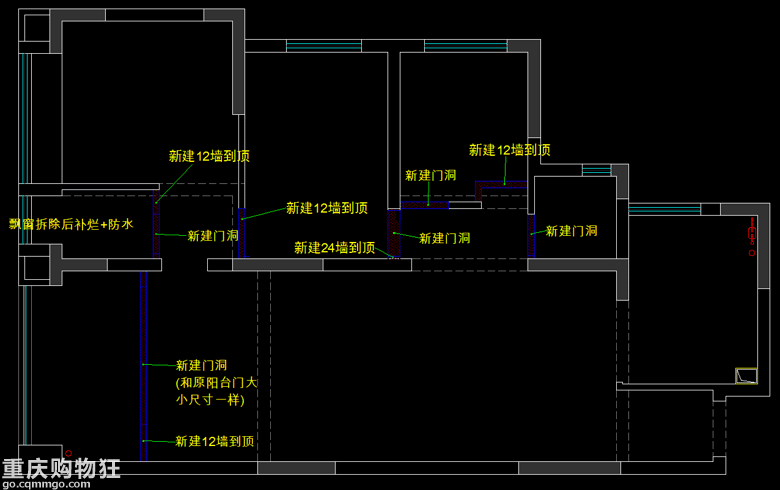

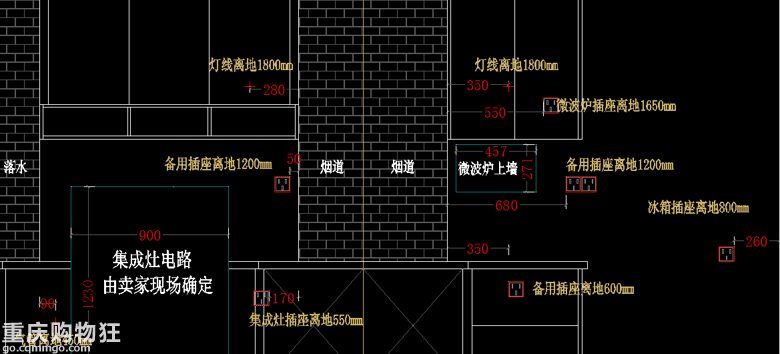

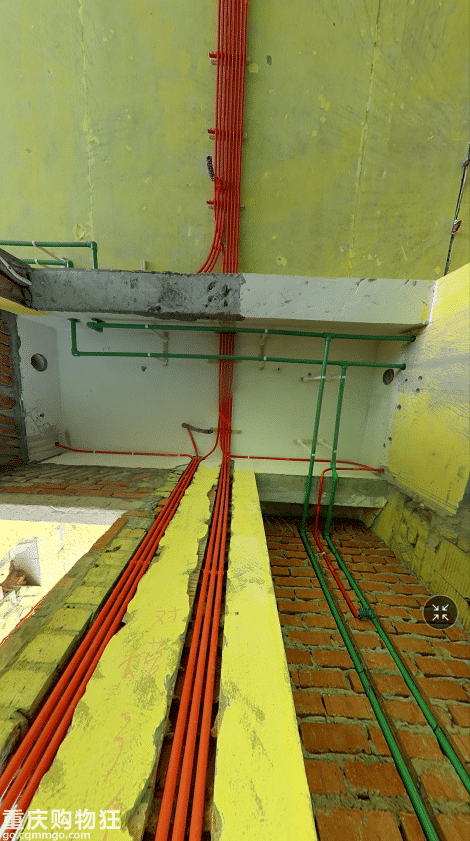

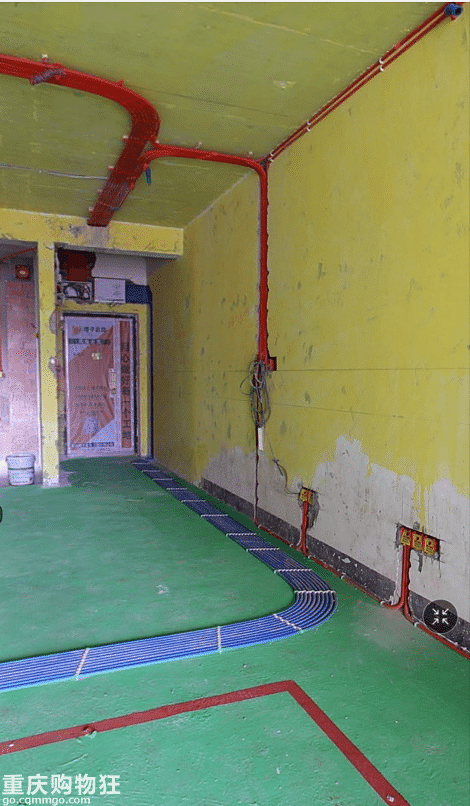

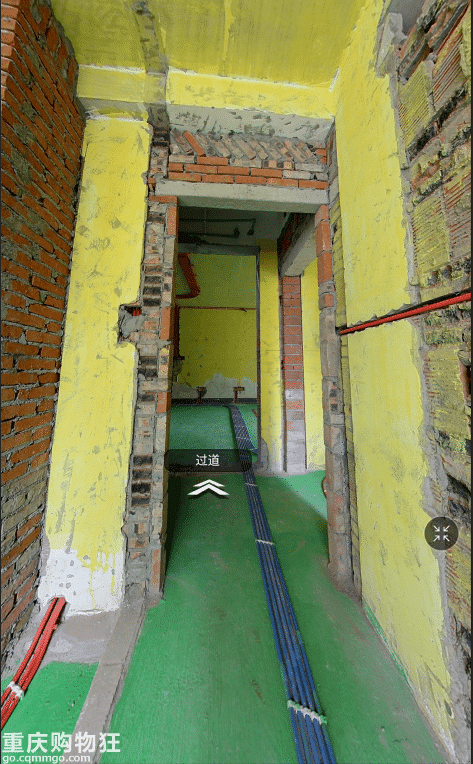

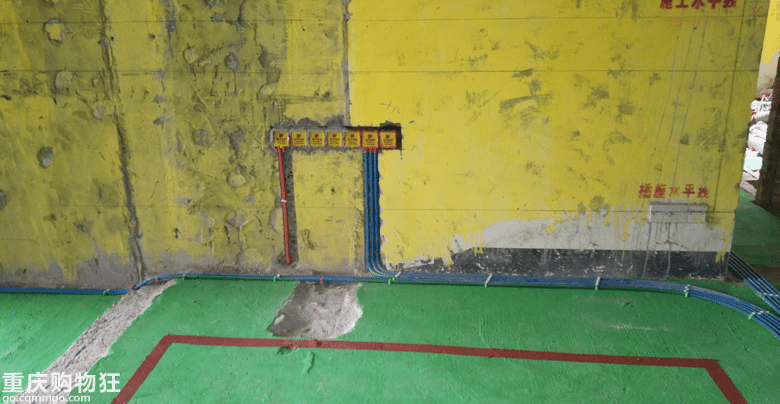

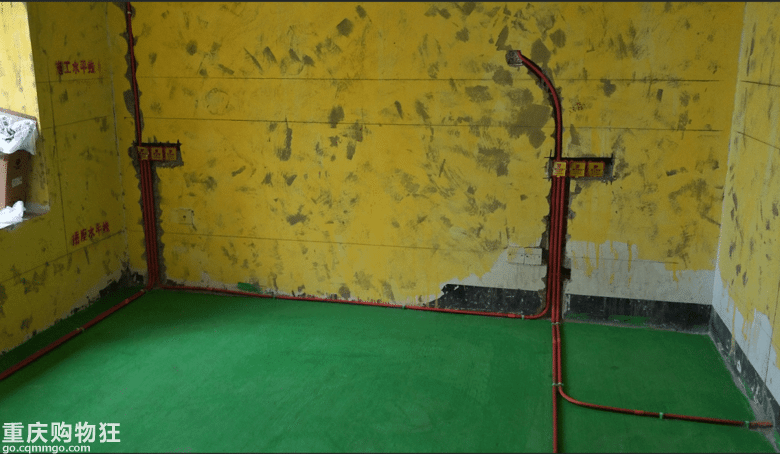

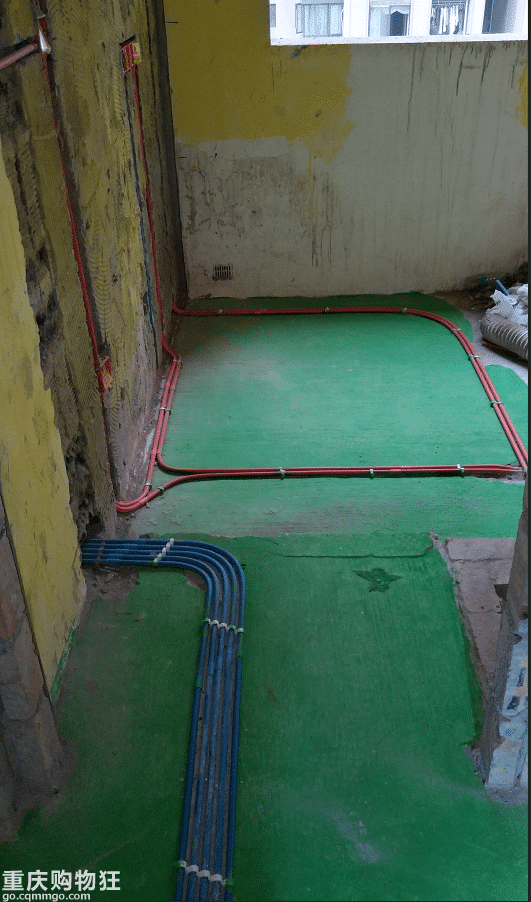

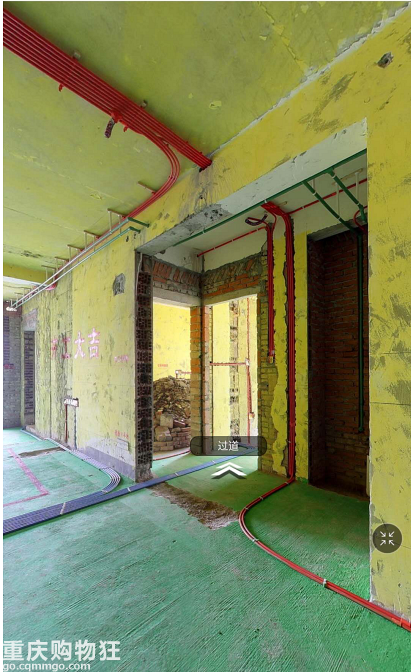

直接上点图:

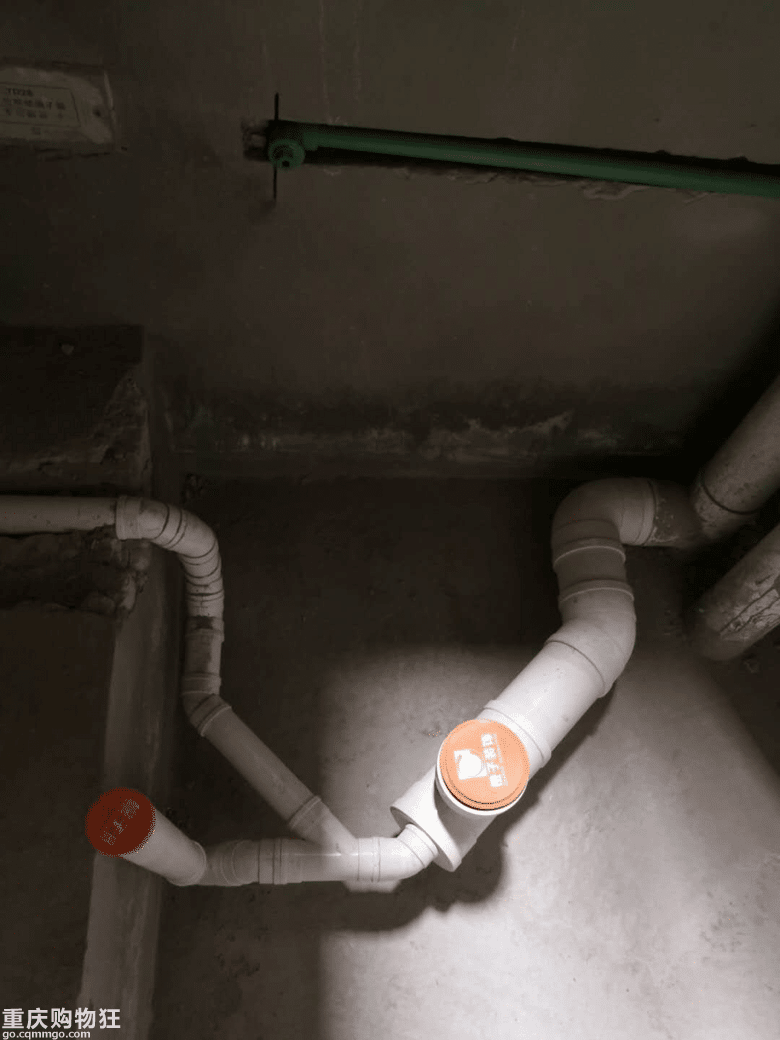

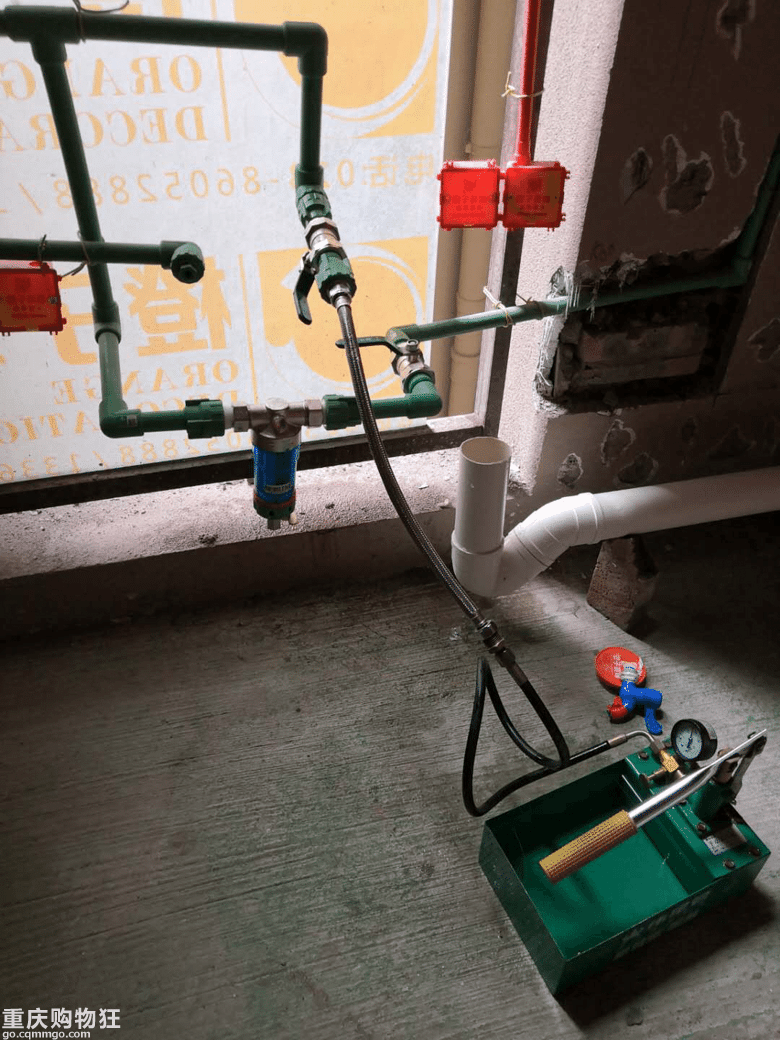

最后就是专业机构用12个水压的打压测试,检查水管是否漏水的。
