我们在装修的时候,会购买很多建材,然而,每种建材的需求时间不一样,总不可能全部堆到家里面吧,一是肯定堆不下,二是施工方怎么施工呢,现场这么多暂时不需要的东西。
那么这里为大家整理了一个装修的时候,所有建材的需求时间,包括什么时候测量,什么时候送货,什么时候安装,让大家少一些不必要的跑路。本文只针对清包和半包客户(全包客户其实也可以参考,因为现在所谓全包也不是真正都包完了),且是自己需要购买的。
辅料类别
1、一般来说大部分顾客都是采用的半包模式,也就是说隐蔽工程材料施工这些是包给公司或者施工队伍的,那么这个时候,业主可能需要购买到的材料是:

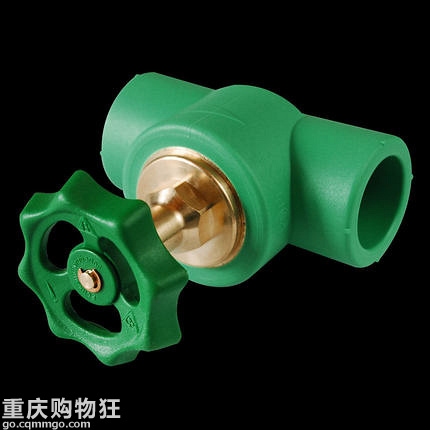

这几样东西有可能不是必须要的,但是在进场的时候可以问一下项目经理,你家里面的强电箱,弱电箱需要换么?如果涉及到强电箱的移动,可能要购买主线,总水阀问下你用的水管是什么牌子的,什么系列,多大的?比如你用的是伟星的FPPR管,25的总水阀。一般买活接阀门比较好。

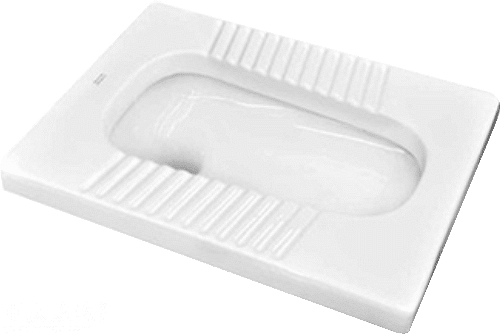

另外这个时候如果有蹲便的也顺便去把蹲便提回去。
2、对于清包的顾客来说,就是下面这个表了,我先发一个图片,如果需要源文件的,可以留言留下邮箱,我发给你。
这个东西不需要考察,找到地方,说型号要求,拿起就走。购买时间很快速。
瓷砖、勾缝剂、地漏

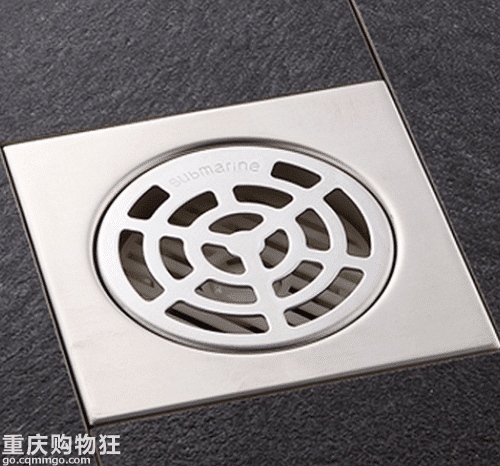

进场过后就可以先去把瓷砖选定,等待水电完工,验收通过后通知送货。地漏买回去,一般地漏卫生间1个,厨房1个,生活阳台1个,大阳台一个,不清楚的可以咨询项目经理。一次性搞定。
还有勾缝剂,有设计师的问设计师需要什么颜色,问项目经理需要多少量,在这个时候也一起带回去。
瓷砖,在水电完工,泥水进场的时候就要砖,要蹲便,要地漏,完了还要勾缝剂,因为有些顾客自己挑砖,需要的时间很长,也很纠结,所以要注意时间,否则容易拖工期。
橱柜
橱柜第一次测量时间:
进场敲第一锤的时候,最先涉及到的是改动,可以咨询下项目经理,改动时间需要几天,因为改动好后,好通知橱柜进行第一次测量。这个测量主要是把家里面的水电进行定位,比如你淘菜盆放哪里,燃气灶放哪里,用不用嵌入式电器?还有微波炉,这些都要预先进行定位,后面石匠才能根据橱柜商家的水电定位打线槽。
第二次测量:厨房墙砖地砖,卫生间墙地砖完以后可以进行第二次测量,这次测量是最精确的,可以下单的尺寸了,同时,如果是采用集成吊顶的话,可以叫集成吊顶的商家一起进行测量,这样就可以一次性解决2个问题。
橱柜安装在吊顶过后,石材安装尽量在刷漆之前,避免石材灰影响墙面。
集成吊顶在测量之后到橱柜安装之前都可以进行安装,注意如果厨房的门套是否和吊顶的高度打架。
进场前就需要橱柜商家来测量了,所以一般在提前半年的装修准备期间,就要考察好你的橱柜衣柜商家了。包括风格,品质,价格,服务。
衣柜测量
地坪找了以后,如果做衣柜的地方有吊顶的,那么要把吊顶也吊了,注意柜子一次性测量,比如有一个地方吊顶没完成,那就完成了来,否则你要多跑路,商家也要多跑路。
地板安装之后,安衣柜
建议看衣柜可以在未进场的半年时间内进行考察,这样有充足的时间进行比较。
木门
有两种方式:
1、泥水工进场就测量,由我们的人员给出门洞尺寸,装修方按此尺寸做门洞,这种方式一般不会影响工期,但是,需要装修方配合,并承担不按此尺寸做门洞的责任,测量的时候一定需要业主到场并签字。
2、地平找平,厨卫砖贴完(需要做厨卫门)后,门洞不做改变,这种方式需要现场有人确认,这种方式准确,但很容易影响工期,特别是实木原木门制作时间较长。故,如果施工工期较短,特别是户型不大的顾客,建议采用前者。
注意:第一种方式容易出错,比如施工方不按尺寸做门洞,都会造成后期门安不起,但是前期是约定好了按尺寸施工的。衔接容易出问题。
木门在二次腻子过后进行安装。
考察木门,建议也是在还未进场,装修准备期间敲定,其实你心里已经有了风格的取向了,所以剩下的就是找符合你风格的木门,看看品质,价格,服务怎么样了。
腻子、刷漆
吊顶完了刮腻子,刷漆,要提前去把漆买好,然后到时间通知送货,如果需要测量漆面积的,最好在二次腻子过后进行测量。
为什么说漆这一块呢,因为有些半包是没有包含漆的,需要业主自己购买的,这个东西也方便快速,不需要生产,基本不会耽误工期,除非缺货。
地板
一般刷漆过后几天就要安地板了,最好是在二次腻子过后就去把地板测量了,送货安排这些商家都需要一定的时间,看地板的时间任意时间都可以去看,注意问清楚是否有货。
可以进入装修后地板需要安装前看好,尽量提前。

踢脚线
便于和柜子之间的收口,也有的先安装了踢脚线,那么安装柜子的时候可能会敲一块,个人觉得最后安装踢脚线更好。
安装工程
这个时候要把洁具,五金挂件,开关,灯这些送货过来,灯具安装最后在地板之前,这样免得安装的时候是否高凳对地板进行摩擦,挂花。这些东西只要最后的数量出来了,可以问到项目经理要,灯可以叫设计师选好,最后就等送货。
成品家具
成品家具,在你确定了你的装修风格走向并且不更改以后,可以进行下定,同时一般商家会提供上门测量业务,看适合的尺寸大小等。
由于成品家具有一定的交货时间,根据不同风格不同材质,有无现货,一般在30-70天的交货周期不等,所以要咨询搭配好时间,尽量早点选定,避免后期的等待。
窗帘
一般窗帘,如果有现货的话,交货时间不是很长,可以尽早选择下定,等待安装。
当然,对于越靠后的产品,购买的时间越充裕,但是要注意时间上的衔接,注意该产品是否是成品,还是需要生产,物流等,这个需要时间的。
对于有几个地方,存在不同情况:
先安地板还是先安衣柜,个人建议先地板。
先按柜子还是先刷漆,个人强烈建议先刷漆,实在要节约,柜子后面不刷就可以了,自己计算好。
先安踢脚还是后安踢脚,都可以的,我自己倾向最后安踢脚线。
更多美图请点击下方链接关注力诚建材圈子,不定时更新哟
